Hösten 2023 fick vi uppdraget från E.ON Energidistribution att spänningshöja i Höllviken / Ljunghusen söder om Malmö, från 10 till 20kV. Mer än 50 nätstationer och flera tusen kunder berördes.

Förberedelser

Ett förberedande arbete inleddes med att kontrollera befintliga kablar, avslut samt byte av transformatorer vilket tog runt 6 månader. När detta var klart visade det sig att flera befintliga kablar inte skulle tåla en spänningshöjning och vi fick åtgärda det med flera kilometer ny kabel.

I juni 2025 var det så dags att utföra spänningshöjningen. E.ON Energidistribution gör detta för att säkerställa framtida kapacitetsbehov. Parallellt med spänningshöjning lades även kunderna över mot en ny fördelningsstation då den gamla ska rivas.



Planering är A och O

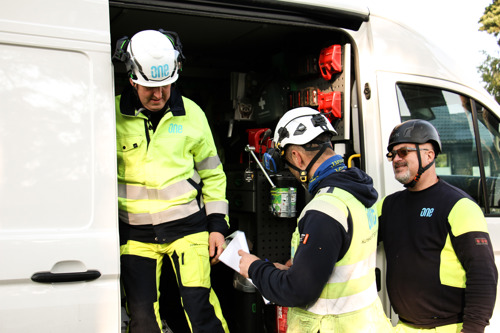

Själva spänningshöjningen genomfördes i juni 2025 under sju dagar. Fyra team med totalt åtta montörer samt två samordnare, projektledare och beredare arbetade intensivt med omkoppling av transformatorer, säkringsbyten och drifttagningsprov. Totalt höjdes fyra stationer per avbrott, två avbrott per dag. Arbetet skedde i god samverkan med E.ON och kommunen, med fokus på säker planering och hantering av eventuella fel – som snabbt måste lösas för att undvika påverkan på tusentals kunder.

”Det tekniska arbetet är rutin, komplexiteten ligger i planering och samordning”, säger projektledare Tobias Arvidsson. ”Fokus har legat på hur vi får till säker samordning mellan alla parallella arbetsmoment, samt scenarioanalyser för åtgärder i det fall någon befintlig kabel eller skarv inte skulle hålla. Varje fel måste lösas direkt och vi behöver ha en 24/7 närvaro av alla kompetenser under arbetets gång för att minimera eventuella stillestånd.”

Tack vare noggranna förberedelser och hög kompetens genomfördes arbetet utan oväntade avbrott, helt enligt plan.
